Казахстан определился со сроками запуска «Долины ЦОДов»
Правительство Казахстана озвучило таймлайн строительства первого объекта масштабного проекта Data Center Valley в Павлодарской области.
Первый энергоцентр обещают запустить уже в следующем году.

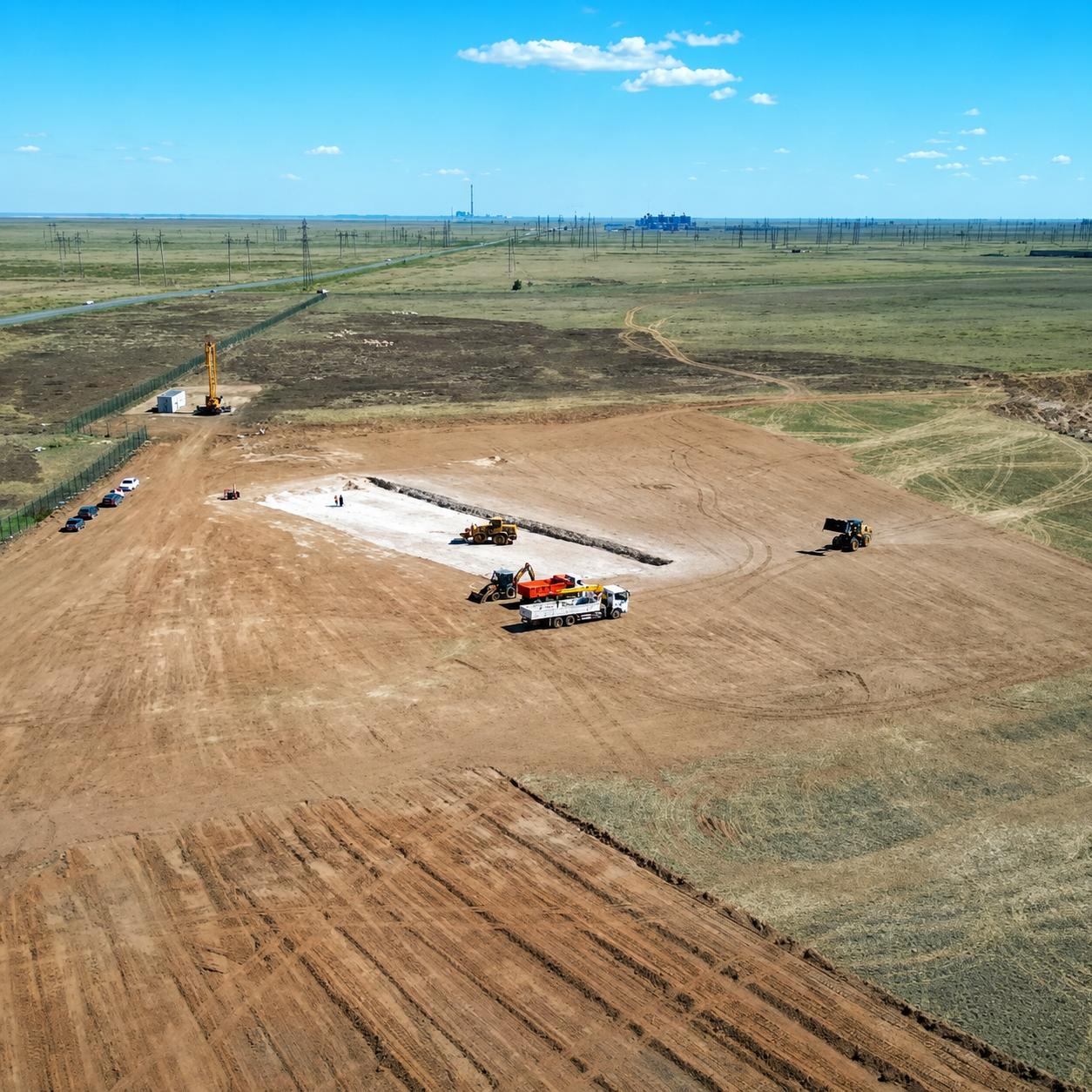

▶️ До конца декабря 2026 года строители должны возвести основные корпуса машинных залов и подвести внешнюю инженерию. Сейчас на 90% готовы котлованы и начата заливка фундаментов.
▶️ В мае 2027 года планируют завершить пусконаладку оборудования.
▶️ Июнь 2027 года — официальный ввод в эксплуатацию. Стартовая мощность объекта заявлена на уровне 50 МВт.
⚡️ Энергетический задел под проект уже формируют. Подстанция на 215 МВт выкуплена, а целевая планка всей долины установлена на уровне 1 ГВт. Экосистему для тяжёлых вычислений собирают совместно с NVIDIA и Firebird AI.
⏹️ Параллельно со стройкой Казахстан разрабатывает концепцию Cloud First Policy. Речь идёт о создании так называемых «цифровых посольств» — механизма, позволяющего иностранным государствам и корпорациям размещать данные на территории страны с сохранением полного юридического суверенитета.
⏹️ В «Долину ЦОДов» уже звали китайских технологических гигантов. Резидентам со всего мира предлагают льготы и дешёвую энергию. По плану, к концу I квартала 2027 года страна должна полностью закрыть внутренний дефицит электроэнергии. Устойчивого профицита планируется добиться к 2029 году.
⭐️ «Долина ЦОДов» быстро превратилась в международный PR-проект. Вспомнить хотя бы игру в шахматы на экскаваторах. Планы действительно грандиозные, но большим стройкам свойственно вести себя непредсказуемо.
🕹️ Серверная в Telegram | в MAX
Правительство Казахстана озвучило таймлайн строительства первого объекта масштабного проекта Data Center Valley в Павлодарской области.
Первый энергоцентр обещают запустить уже в следующем году.
▶️ До конца декабря 2026 года строители должны возвести основные корпуса машинных залов и подвести внешнюю инженерию. Сейчас на 90% готовы котлованы и начата заливка фундаментов.
▶️ В мае 2027 года планируют завершить пусконаладку оборудования.
▶️ Июнь 2027 года — официальный ввод в эксплуатацию. Стартовая мощность объекта заявлена на уровне 50 МВт.
⚡️ Энергетический задел под проект уже формируют. Подстанция на 215 МВт выкуплена, а целевая планка всей долины установлена на уровне 1 ГВт. Экосистему для тяжёлых вычислений собирают совместно с NVIDIA и Firebird AI.
⏹️ Параллельно со стройкой Казахстан разрабатывает концепцию Cloud First Policy. Речь идёт о создании так называемых «цифровых посольств» — механизма, позволяющего иностранным государствам и корпорациям размещать данные на территории страны с сохранением полного юридического суверенитета.
⏹️ В «Долину ЦОДов» уже звали китайских технологических гигантов. Резидентам со всего мира предлагают льготы и дешёвую энергию. По плану, к концу I квартала 2027 года страна должна полностью закрыть внутренний дефицит электроэнергии. Устойчивого профицита планируется добиться к 2029 году.
⭐️ «Долина ЦОДов» быстро превратилась в международный PR-проект. Вспомнить хотя бы игру в шахматы на экскаваторах. Планы действительно грандиозные, но большим стройкам свойственно вести себя непредсказуемо.
🕹️ Серверная в Telegram | в MAX
