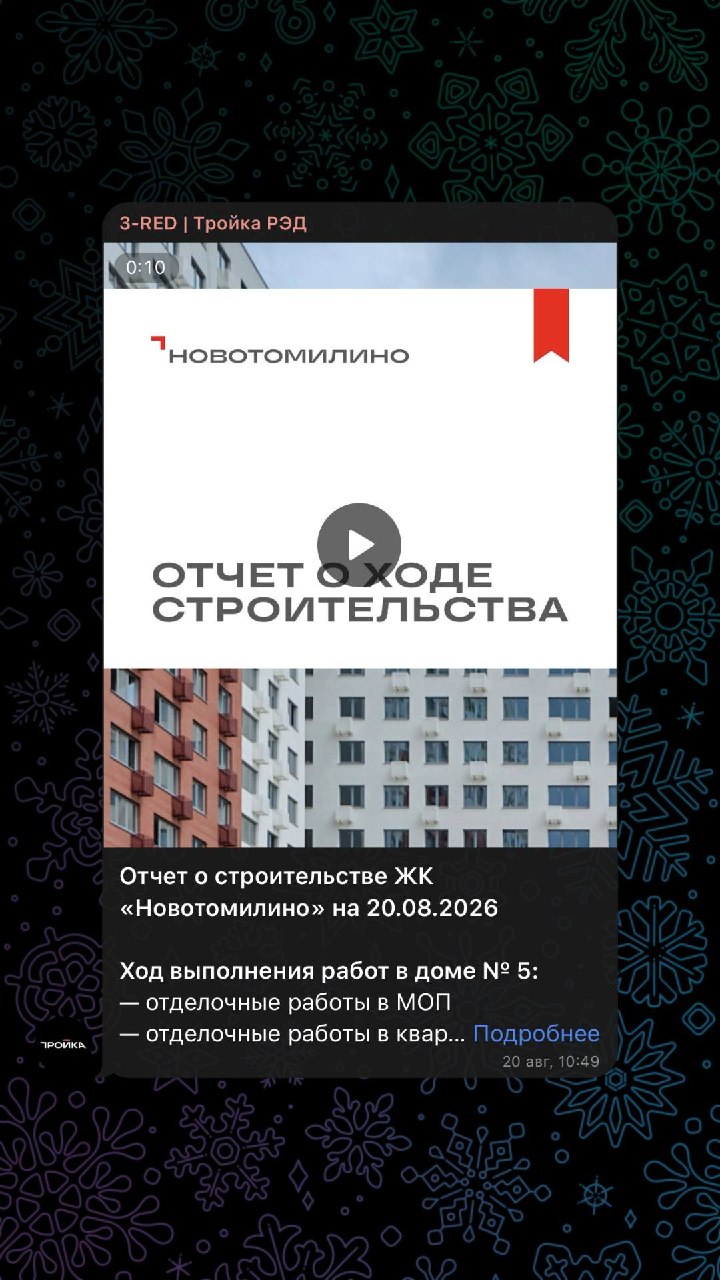

Отчет о строительстве ЖК «Новотомилино» на 20.08.2026

Ход выполнения работ в доме № 5:— отделочные работы в МОП
— отделочные работы в квартирах
— монтаж дверных конструкций
— монтаж лифтового оборудования
— монтаж УРМ
— устройство твердых покрытий
Ход выполнения работ в доме № 6:— отделочные работы в МОП
— отделочные работы в квартирах
— монтаж кабелей электроснабжения в квартирах
— монтаж сантехнического оборудования
— монтаж дверных конструкций
— монтаж лифтового оборудования
— монтаж УРМ
— устройство твердых покрытий
Ход работ в доме № 7:— заливка монолитных конструкций, секции 1-5
— кладка внешних стен, секция 5
— кладка из облицовочного кирпича, секция 5
Ход работ в доме № 8:— работы по устройству фундаментной плиты
Пристройка на 550 мест к школе №19:— выполнение монолитных работ
Также ведётся устройство наружных сетей.
Фотоотчет размещён на официальном сайте.
