Новые энергоблоки Нерюнгринской ГРЭС будут введены с задержкой – СМИ
🏭 Строительство второй очереди Нерюнгринской ГРЭС затягивается: по данным Ъ, правительство согласилось перенести срок ввода четвертого энергоблока с 1 января на 1 декабря 2026 г., а пятого – на 1 июля 2026 г.
По информации издания, «РусГидро» просило перенести ввод четвертого энергоблока на 1 июля 2028 г., а пятого – на 1 октября 2029 г.

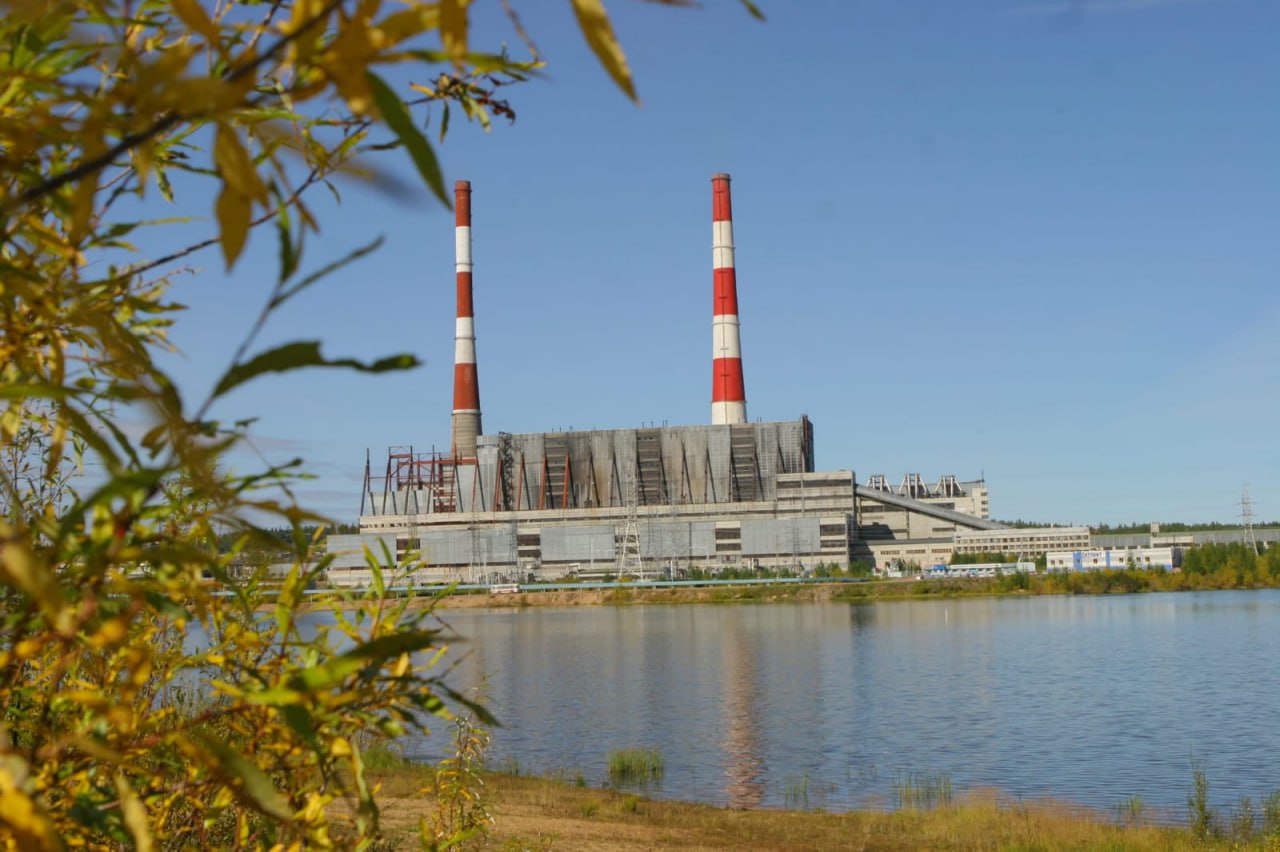

⚡️ Нерюнгринская ГРЭС – крупная теплоэлектростанция на юге Якутии, расширение которой должно обеспечить энергоснабжение Восточного полигона. Ввод двух новых энергоблоков позволит увеличить мощность ГРЭС до 1020 МВт.
По оценке регуляторов, отложенный ввод мощности увеличит дефицит электроэнергии в ОЭС Востока на 2,9 млрд кВт*ч в 2027 г. и почти на 1,5 млрд кВт*ч в 2028 г.
⬛️ К переносу сроков могли привести задержки с поставкой оборудования: по данным «РусГидро», на которые ссылается Ъ, «Силовые машины» смогут поставить турбины не раньше конца 2026 г.; при этом оператору ГРЭС потребуется время на монтаж и пусконаладку оборудования.
После ухода зарубежных поставщиков спрос на турбины в России стал заметно опережать предложение, что стало одной из причин задержек со вводом энергоблоков: только в феврале 2025 г. премьер Мишустин подписал сразу два распоряжения о переносе сроков модернизации ТЭС.
▶️ Вдобавок, сказывается инфляционный кризис, который вынудил ЦБ перейти к политике высоких ставок: удорожание оборудования и высокие кредитные ставки снижают рентабельность инвестпроектов не только в электроэнергетике, но и в реальном секторе в целом.
™ Высокое напряжение
🏭 Строительство второй очереди Нерюнгринской ГРЭС затягивается: по данным Ъ, правительство согласилось перенести срок ввода четвертого энергоблока с 1 января на 1 декабря 2026 г., а пятого – на 1 июля 2026 г.
По информации издания, «РусГидро» просило перенести ввод четвертого энергоблока на 1 июля 2028 г., а пятого – на 1 октября 2029 г.
⚡️ Нерюнгринская ГРЭС – крупная теплоэлектростанция на юге Якутии, расширение которой должно обеспечить энергоснабжение Восточного полигона. Ввод двух новых энергоблоков позволит увеличить мощность ГРЭС до 1020 МВт.
По оценке регуляторов, отложенный ввод мощности увеличит дефицит электроэнергии в ОЭС Востока на 2,9 млрд кВт*ч в 2027 г. и почти на 1,5 млрд кВт*ч в 2028 г.
⬛️ К переносу сроков могли привести задержки с поставкой оборудования: по данным «РусГидро», на которые ссылается Ъ, «Силовые машины» смогут поставить турбины не раньше конца 2026 г.; при этом оператору ГРЭС потребуется время на монтаж и пусконаладку оборудования.
После ухода зарубежных поставщиков спрос на турбины в России стал заметно опережать предложение, что стало одной из причин задержек со вводом энергоблоков: только в феврале 2025 г. премьер Мишустин подписал сразу два распоряжения о переносе сроков модернизации ТЭС.
▶️ Вдобавок, сказывается инфляционный кризис, который вынудил ЦБ перейти к политике высоких ставок: удорожание оборудования и высокие кредитные ставки снижают рентабельность инвестпроектов не только в электроэнергетике, но и в реальном секторе в целом.
