Допработы — один из самых частых поводов для споров в строительстве.

Проблема в том, что реальное выполнение работ и обязанность заказчика их оплатить — не одно и то же. Разберёмся, в каких случаях допработы действительно подлежат оплате, а когда подрядчик остаётся с ними за свой счёт.

Когда допработы обязаны оплатить:

1️⃣ Есть письменное согласование
Это может быть:
🌟допсоглашение
🌟подписанный сметный расчёт
🌟официальная переписка, где заказчик прямо согласился на объём и цену

Важно: фразы формата «делайте, потом разберёмся» — плохое согласование.

2️⃣ Допработы были необходимы и без них объект нельзя было завершить
Например:
🌟обнаружились скрытые дефекты
🌟ошибки в проекте
🌟невозможность выполнить основной объём без допработ

Но! Даже здесь суды смотрят: уведомляли ли подрядчик заказчика и давал ли ему возможность принять решение

3️⃣ Заказчик принял результат и пользуется им
Если работы:
🌟фактически выполнены
🌟включены в итоговый результат
🌟объект используется

Шансы на оплату выше, но нужно учитывать, что всё равно суд будет детально проверять документы.

Когда допработы не оплачивают:
❌ Работы выполнены по инициативе подрядчика, без согласования
❌ Нет подтверждения цены и объёма
❌ Переписка устная или в стиле «ну вы же понимаете»
❌ Работы выходят за рамки договора, но подрядчик решил «сделать как лучше»

Фраза, которую суды не принимают: «Я сделал, потому что так было правильно»

⚠️ Главная ошибка подрядчиков
Считать, что факт выполнения = обязанность оплатить.В строительстве это не так. Решающими почти всегда становятся документы, а не здравый смысл.

Что делать, чтобы допработы оплатили. Коротко:
🌟фиксировать необходимость письменно
🌟согласовывать ДО выполнения
🌟подтверждать цену
🌟сохранять переписку

Если сомневаетесь — лучше остановиться и зафиксировать позицию, чем потом идти в суд «на удачу».


Что на самом деле означает срок гарантии в договоре

Закон жестко разделяет договорную гарантию и предельный срок обнаружения строительных дефектов. По ст. 756 ГК РФ в строительном подряде он составляет 5 лет. И короткий срок в вашем контракте этого не отменяет.

Оговорюсь: всё это работает, когда гарантия по договору меньше пяти лет. Прописали пять – разрыва нет. Но в большинстве договоров стоит год или два.


Окончание гарантии меняет только одно – распределение бремени доказывания:

🟡Внутри гарантийного срока: Оправдывается подрядчик. Заказчику достаточно просто зафиксировать дефект.

🟡После гарантии (но в пределах 5 лет): Доказывает заказчик. Теперь уже ему придется обосновывать, что брак производственный, а не возник из-за неправильной эксплуатации.

Что делать на практике:
Подрядчикам: не уничтожайте исполнительную документацию и фотофиксацию через год после сдачи. На 4-й или 5-й год они станут вашим единственным аргументом, чтобы отбиться от чужих ошибок эксплуатации.

Заказчикам: обнаружили дефект после окончания гарантии – не списывайте убытки на себя. Отсчитывайте 5 лет с момента приемки.

Обоим: проверьте прямо сейчас, когда именно начинает течь ваш срок. Если в договоре указано абстрактное «с даты акта», а на объекте подписано восемь промежуточных актов – вы получите судебный спор на пустом месте.

Важный нюанс по жилью: суды подтверждают, что для управляющих компаний действует тот же 5-летний срок гарантии от застройщика, который исчисляется с момента передачи помещения. Срок исковой давности при этом – три года.


Поэтому на вопрос «мы ещё за это отвечаем?» ответ, как правило, да. Пять лет.


Что собой представляет судебно-строительная экспертиза?

Судебно-строительная экспертиза — одна из самых востребованных и сложных областей экспертизы на сегодняшний день. Она становится актуальной при возникновении спорных вопросов в сфере строительства, а также при проведении реконструкции зданий и сооружений.

В таких ситуациях невозможно обойтись без квалифицированной помощи независимого эксперта. Судебно-строительная экспертиза включает в себя комплекс работ, который включает исследование зданий и сооружений, анализ строительной документации, а также оценку материалов и конструкций.

Это направление охватывает широкий спектр вопросов, что позволяет применять его в различных ситуациях. К ним относятся определение срока эксплуатации, соответствие конструкции действующим строительным нормам, раздел имущества, оценка ущерба после пожара или затопления и многое другое.

Когда необходима судебно-строительная экспертиза?

Если вам нужна судебно-строительная экспертиза, вам следует обратиться к специалистам соответствующей компании, которые предложат выгодные условия сотрудничества. Каждый клиент получает индивидуальный подход, что позволяет эффективно решать вопросы.

Экспертиза может понадобиться в следующих случаях:

1️⃣ При перепланировке помещений в соответствии с существующими строительными нормами.

2️⃣ При необходимости определения объема и стоимости выполненных работ, наличия и стоимости устранения недостатков.

3️⃣ Для определения того, кем выполнены те или иные работы, а также многие другие вопросы.

Обратившись к профессионалам, вы сможете получить необходимые услуги по строительной экспертизе и избежать возможных проблем в будущем.


Фильм «Основатель» глазами юриста

На выходных смотрел фильм «Основатель». Если коротко, то это история о том, как обычный коммивояжер Рэй Крок наткнулся на ресторан братьев Макдональд, взялся их масштабировать, а в итоге технично забрал у создателей все: бизнес, бренд и деньги.


В этом фильме я заметил несколько юридических схем и идей, которые один в один работают и в нашем строительном подряде:

1️⃣ Право вето не защищает бизнес
Братья Макдональд в договоре с Рэем Кроком прописали условие, что любое изменение в работе ресторанов требует их одобрения. Крок не мог самовольно поменять даже состав молочного коктейля. Однако это не помешало ему выстроить вокруг братьев совершенно другую бизнес-империю.
В подряде встречается то же самое: иногда заказчик жёстко регламентирует в договоре каждый аспект, полагая, что это защитит его интересы. Но подрядчик может найти «слепые пятна», которые документ не учитывает, и таким образом обойти ограничения.

2️⃣ Реальная власть – в смежных договорах
Крок понимает, что реальный актив – это не сам бизнес (бургеры), а земля, на которой этот бизнес расположен. Его компания начинает скупать участки и сдавать их франчайзи. Основной контракт с братьями Макдональд не меняется ни на букву, но Крок забирает весь контроль, ведь статус арендодателя позволяет диктовать свои правила игры. В стройке это классика. Главный рычаг давления часто кроется не в основном контракте, а в аренде площадки, эксклюзивных поставках материалов или технадзоре. Тот, кто держит критически важный ресурс, управляет всей стройкой.

3️⃣ Цена рукопожатия – ноль
В финале фильма братья Макдональд соглашаются на процент с прибыли на словах, «рукопожатием», без внесения этого в документы. В результате они не получают ни цента. Устные договоренности не имеют юридической силы и не могут служить основанием для исполнения обязательств. Хороший договор – это четкое понимание того, кто реально владеет ресурсами и что произойдет, когда партнёры разойдутся.
Эти ситуации демонстрируют важность детального оформления договоров, контроля за смежными договорами и понимания последствий устных договоренностей. Они могут быть полезны не только в бизнесе, но и в юридической практике в целом.

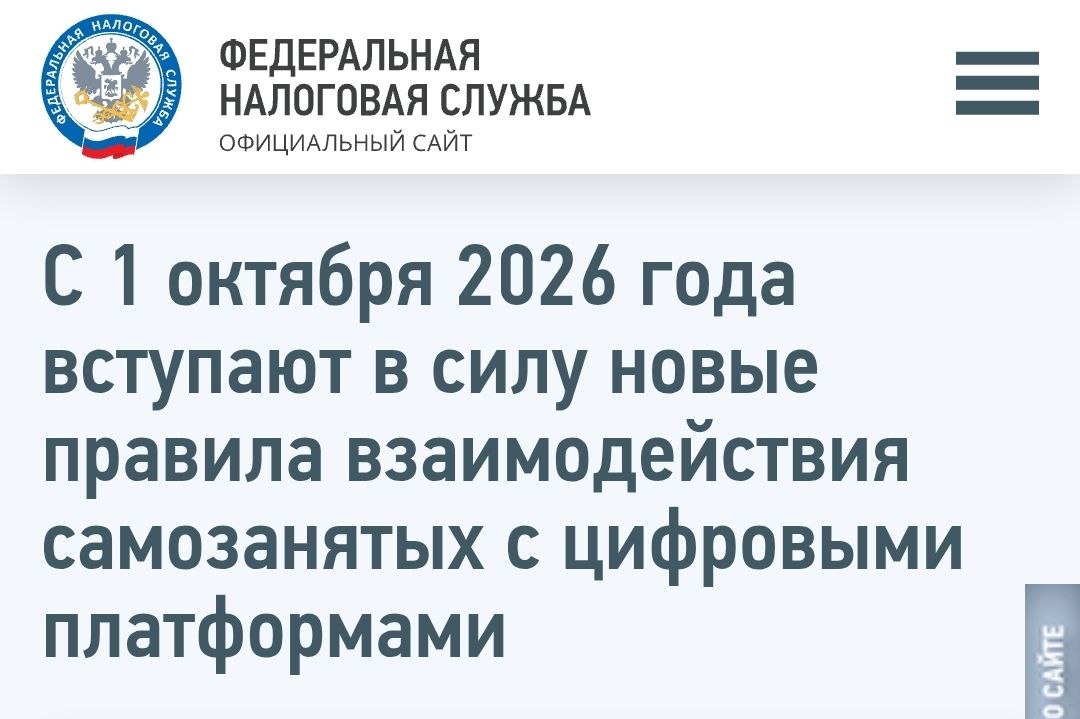

С 1 октября 2026 года вступает в силу новый закон о платформенной экономике (№ 289-ФЗ). Для самозанятых и их постоянных клиентов вводятся жесткие временные рамки сотрудничества, чтобы бороться со скрытыми трудовыми отношениями.

Вот как это будет работать на практике:

Суть ограничений
Исполнитель не сможет работать с одним и тем же заказчиком через платформу больше 60 часов в месяц (6 месяцев подряд). Если хотя бы в одном из этих месяцев отработано меньше 60 часов – счетчик обнуляется, и отсчет полугода начинается заново.

Что будет при превышении лимита
Если система фиксирует превышение лимита, платформа обязана ограничить работу этой пары «заказчик – исполнитель» ровно на два календарных месяца. Лимиты действуют не для всех, а только для отраслей из Постановления №760, где чаще всего маскируют реальные трудовые отношения. В первую очередь это строительство, обслуживание зданий и территорий, складское хозяйство, транспортная поддержка, а также оптовая и розничная торговля.

Новые правила вводятся на шесть лет и будут действовать до 1 октября 2032 года.


Технически исполнено 😂


Расторжение договора подряда – это не просто разрыв отношений, а жесткая юридическая процедура. Ошибка в выборе основания или нарушенный порядок уведомления обойдутся дороже, чем сам контракт.

Выбор основания: цена вопроса

⚪️Отказ заказчика без причины (ст. 717 ГК РФ). Заказчик может выйти из проекта в любой момент до сдачи результата, не объясняя причин. Но он обязан оплатить уже выполненную часть работ и возместить убытки (не более разницы между ценой договора и выплаченной суммой). Важно: отказ по этой статье недопустим, если работы уже фактически завершены. Уведомления «задним числом» здесь не работают.

⚪️Отказ заказчика по вине подрядчика (ст. 715 ГК РФ). Применяется, если подрядчик не выходит на объект или работает настолько медленно, что срыв сроков очевиден. Заказчик получает право требовать возмещения убытков, а не оплачивать работы по правилам ст. 717. Разница между этими статьями – это колоссальная разница в деньгах.

⚪️Отказ подрядчика (ст. 719 ГК РФ). Подрядчик вправе уйти, если заказчик блокирует процесс: не передает площадку, материалы или проектную документацию. Главное условие: все нарушения заказчика должны быть заранее зафиксированы официальными письмами (о которых мы говорили ранее). Нет писем – суд признает ваш отказ незаконным.

⚪️Договорные основания. Всегда проверяйте текст контракта. Там могут быть прописаны специфические штрафы за досрочный выход, особые сроки уведомлений и нестандартные процедуры.

В уведомлении должны быть четко указаны: реквизиты договора, статья ГК РФ, описание фактических нарушений, дата расторжения контракта и конкретные требования к контрагенту (вернуть аванс, передать площадку). Отправлять документ нужно строго на юридический адрес из договора ценным письмом.


Фиксация состояния объекта (до ухода с площадки)

Это критический этап. После расторжения доступа на объект у вас уже не будет. До ухода необходимо составить:

🟢Фотофиксацию текущего состояния площадки с привязкой к дате.
🟢Акт обмеров фактически выполненных объемов (в идеале – двусторонний).
🟢Опись оставленных материалов и оборудования с указанием собственника.
🟢Акт сверки расчетов (полученный аванс минус отработанный объем).
🟢Для подрядчика: жесткая фиксация всех скрытых работ. Позже вы их не докажете.
🟢Для заказчика: фиксация всех видимых дефектов до ухода строителей.

Если вторая сторона уклоняется от совместной фиксации – составляйте акты в одностороннем порядке, отправляйте почтой и фиксируйте отказ от подписания.

Разрыв контракта не отменяет обязанности оплатить то, что уже построено. Подрядчик должен направить акты на фактический объем, выждать срок на мотивированный отказ и, при его отсутствии, подписать акты в одностороннем порядке. Неотработанный аванс возвращается, но он зачитывается против стоимости выполненных работ.


Заказчику при отказе по ст. 715 ГК РФ необходимо скрупулезно зафиксировать свои убытки: стоимость найма новой бригады, простои, штрафы перед инвесторами. Без финансового расчета ваше требование останется пустой декларацией.

5 дорогих ошибок при расторжении
⚪️Отказ без прямой ссылки на статью ГК РФ и описания нарушений.
⚪️Отправка уведомления менеджеру в WhatsApp вместо почты на юрадрес.
⚪️Оставление объекта без документальной и фото-фиксации объемов.
⚪️Попытка заказчика применить ст. 717 ГК РФ, когда стройка уже завершена.
⚪️Игнорирование заказчиком писем подрядчика о готовности сдать результат в период отсрочки расторжения.

Если вы только планируете расторгать договор – не спешите писать уведомление. Сначала соберите доказательную базу: акты, переписку, подтверждения нарушений.

Нужна помощь с грамотным выходом из проблемного контракта или оценка рисков по вашей ситуации? Пишите: @Bondlaw.


25 сентября в Санкт-Петербурге пройдет XVII Всероссийская конференция «Российский строительный комплекс» – одно из крупнейших федеральных событий отрасли.

В центре программы окажутся ключевые стратегии развития рынка, промежуточные итоги нацпроекта «Инфраструктура для жизни», качество и объемы ввода жилья, а также вопросы цифровизации, промышленного строительства и решения кадрового дефицита.

В рамках тематических круглых столов эксперты обсудят нормативно-правовое регулирование и диалог бизнеса с государством, а формат «открытого микрофона» позволит напрямую задать вопросы руководителям органов власти.

Подробности и регистрация доступны по ссылке: https://rskconf.ru/


ДЕНЬ ВОПРОСОВ!

Сегодня можно спросить всё, что давно хотелось уточнить — про стройку, договоры и оплату.

📍Как зафиксировать скрытые работы, чтобы потом не спорить?
📍Можно ли внести изменения в договор уже после подписания?
📍Что делать, если заказчик тянет с оплатой?
📍Что писать в акте, если есть замечания?
📍Как оформить переписку, чтобы суд потом её принял как доказательство?

Пишите в комментариях👇 или в личные сообщения @Bondlaw.
Посмотрим, как это решается на практике и что можно прописать в договоре, чтобы не повторять чужие ошибки.


Скрытые убытки в строительстве: как не потерять деньги на допработах

Ситуация регулярна для строительной отрасли: в ходе реализации проекта выявляется потребность в дополнительных работах, не учтенных в смете. Подрядчик, стремясь не нарушать график, выполняет этот объем по устному поручению заказчика, а на этапе закрытия актов сталкивается с отказом в оплате. Последующие попытки взыскать средства через суд, как правило, заканчиваются проигрышем подрядчика, несмотря на фактическое выполнение и качество работ.


Основание для таких решений – статья 743 ГК РФ. При обнаружении не учтенных в технической документации работ подрядчик обязан письменно уведомить заказчика. При отсутствии ответа в течение десяти дней работы необходимо приостановить. Самовольное выполнение дополнительных объемов лишает подрядчика права требовать их оплаты. Законодатель внедрил эту норму для защиты заказчика от одностороннего увеличения сметной стоимости.

Что не является юридическим согласованием:

🟡Устные поручения руководства в формате «выполняйте, документы закроем позже».
🟡Одобрение плана действий на рабочих совещаниях.
🟡Текстовые и голосовые сообщения в корпоративных мессенджерах.
🟡Согласование объемов лицами (например, начальником участка заказчика), не наделенными правом подписи дополнительных соглашений к договору.

Исключения, позволяющие взыскать оплату:

🔵Угроза объекту. Промедление требовало экстренных действий и объективно грозило гибелью или повреждением результатов строительства. Риск срыва сроков сдачи объекта судами в качестве такой угрозы не рассматривается.
🔵Фактическая приемка. Заказчик начал эксплуатацию результата дополнительных работ, отразил его в своей отчетности или произвел частичную оплату. Данная позиция требует сложного процесса доказывания с непредсказуемым результатом.

Обязательный регламент оформления:

🟡Составить письменное уведомление с указанием выявленных работ, их объема, стоимости и обоснованием невозможности продолжать строительство без их выполнения.
🟡Направить документ на официальный адрес заказчика, закрепленный в реквизитах договора.
🟡Дождаться официального согласования или истечения десятидневного срока.
🟡Подписать дополнительное соглашение строго до фактического начала работ.

Ссылка заказчика на срочность и обещания оформить документы «задним числом» являются рисками исключительно исполнителя. Фактически выполненная работа и работа, за которую возникает юридическое обязательство по оплате, — это разные понятия. Граница между ними определяется одним своевременно направленным официальным письмом.

Будьте бдительны при ведении документооборота. Не позволяйте производственной спешке и доверительным отношениям подменять условия контракта. Защищайте свои финансовые интересы юридически грамотно и фиксируйте любые отклонения от первоначальной сметы исключительно на бумаге.


«Подрядчик сдал работы, предоставил все документы, а по факту результат не соответствует проекту»,
«Акты на земляные работы подписаны, а отметки не выдержаны»,
«Исполнительная геодезическая съемка безупречная, но результат не соответствует проекту» – знакомые ситуации?


Разберем кейс из практики, где заказчику удалось защитить свои интересы и добиться существенного снижения стоимости некачественно выполненных земляных работ.

Ситуация началась типично: подрядчик выполнил работы по разработке котлована и планировке территории, предоставил полный комплект исполнительной документации и потребовал оплату. На первый взгляд, все документы были в порядке, однако переда началом следующего этапа строительства выявились серьезные отклонения от проектных отметок.

Подрядчик, уверенный в своей правовой позиции, обратился в суд с иском о взыскании задолженности за земляные работы. Его уверенность базировалась на наличии актов выполненных работ и исполнительной геодезической съемки. Фактическое отклонение от проектных отметок подрядчик объяснял тем, что результат работ был частично поврежден из-за затягивания приемки работ заказчиком.

С заказчиком избрали нестандартную стратегию защиты. Вместо традиционного пути с назначением судебной экспертизы, было организовано комплексное геодезическое обследование участка с привлечением геодезиста. Это позволило точно определить отклонения фактических отметок от проектных и составить дефектную ведомость, а также определить объемы работ, которые необходимо выполнить для достижения проектного результата.

Ключевым моментом стало не просто выявление недостатков, а их точная локализация – определение конкретных объемов земляных работ, необходимых для достижения проектных отметок. Геодезист провел детальную съемку, которая показала существенные отклонения от проектных высотных отметок, нарушения уклонов планировки и другие дефекты, делающие невозможным дальнейшее строительство без корректировки.

На основании дефектной ведомости запросили коммерческие предложения у предполагаемых подрядчиков на устранение выявленных недостатков. Важно отметить, что были получены предложения от нескольких реальных компаний, что позволило определить среднерыночную стоимость корректировки высотных отметок и планировки.

Имея на руках точные данные об объемах некачественных земляных работ и рыночные цены на их устранение, заказчик подал встречный иск о соразмерном уменьшении цены работ. Суд признал такой подход обоснованным – предоставленные доказательства позволяли точно определить степень отклонения результата работ от проектных требований.

Особенно интересен анализ судом представленных доказательств. Исполнительная документация подрядчика была признана недостоверной, поскольку контрольные замеры показали существенные отклонения от указанных в ней отметок. Это еще раз подтверждает, что формальное наличие документов не гарантирует защиту интересов подрядчика.

Результат рассмотрения дела оказался впечатляющим – суд снизил стоимость работ более чем в 10 раз. Это решение базировалось на конкретных расчетах стоимости достижения проектных отметок, подтвержденных коммерческими предложениями реальных участников рынка.

Данный кейс демонстрирует эффективность комплексного подхода к защите интересов заказчика.

КЛЮЧЕВЫЕ ВЫВОДЫ

🔸Наличие у подрядчика исполнительной документации не гарантирует ему победу в суде при фактических отклонениях от проектных отметок.

🔸Эффективная защита интересов заказчика при некачественных работах возможна различными альтернативными методами, а не только путем назначения экспертизы.

🔸Комплексный подход к сбору доказательств, включающий точное определение объемов работ и расчет расходов на исправление недостатков, позволяет добиться существенного снижения стоимости некачественно выполненных работ.




Типовая ловушка в строительных контрактах – нечеткость формулировок

В реальной практике часто встречается следующая ошибка: в договорах на строительный подряд отсутствует четкая детализация условий приемки работ. Это может привести к отказам заказчиков в приемке работ и затягиванию оплаты.


Заказчик может ссылаться на недостатки, которые сложно оценить без конкретных критериев, а подрядчику приходится доказывать, что все условия выполнены.

Например:
В договоре прописано, что «работы должны соответствовать проектной документации». Однако, без указания точных требований или ссылок на нормы, заказчик может отказать в приемке из-за субъективной оценки качества.

Как этого избежать?

👉 Включайте в договор перечень критериев для оценки выполненных работ.
👉 Прописывайте порядок приемки и фиксируйте сроки для каждой стороны.
👉 Консультируйтесь с юристом на этапе составления контракта.


Репост из: Мой Домовой|Спикеры
Зоны с особыми условиями использования территорий (ЗОУИТ): что важно знать собственникам и покупателям земли

При покупке земельного участка и планировании строительства необходимо учитывать юридические ограничения наравне с физическими характеристиками территории. Ключевым фактором здесь выступают зоны с особыми условиями использования территорий, или ЗОУИТ. Это территории со специальными правилами землепользования, которые создаются для обеспечения безопасности людей, охраны природы и защиты объектов.

ЗОУИТ Законодательство содержит исчерпывающий перечень таких зон. Наиболее частые виды ЗОУИТ:

🟡 Охранные зоны линейных объектов, включая линии электропередачи, газопроводы, нефтепроводы и объекты связи.
🟡 Санитарно-защитные зоны вокруг промышленных предприятий и производств.
🟡 Водоохранные зоны и зоны затопления.
🟡 Зоны охраны объектов культурного наследия.
🟡 Приаэродромные территории.

Эти зоны не передают права на землю третьим лицам, но ограничивают действия собственника на его участке в публичных интересах.

Игнорирование этих ограничений может привести к отказу в разрешении на строительство или регистрации готового объекта. Наиболее серьезное последствие – признание постройки самовольной и ее принудительный снос за ваш счет. Согласно разъяснениям Верховного Суда РФ, снос возможен при наличии вины собственника. Если сведения о зоне отсутствовали в публичном доступе и ЕГРН на момент строительства, доказать свою добросовестность можно. Этот процесс требует времени и ресурсов, поэтому проверку участка целесообразно проводить до совершения сделки.

Отдельный вопрос касается ситуаций, когда необходимость в строгом ограничении отпадает или меняются параметры объекта.

В случае с санитарно-защитными зонами их размер зависит от класса опасности предприятия и реального уровня его воздействия. Если производство модернизировали или закрыли, зону можно уменьшить или упразднить. Для этого требуется провести натурные замеры, разработать проект и согласовать его с Роспотребнадзором. Это длительный и затратный процесс.

С охранными зонами линий электропередачи ситуация имеет свою специфику. Часто старые воздушные линии заменяют на подземные кабельные. Охранная зона кабеля значительно уже, чем у воздушной линии. Действующие правила не содержат простого механизма автоматического изменения границ зоны при такой замене. Фактически опасность устранена, но юридически широкая зона продолжает действовать, блокируя строительство. Собственникам приходится самостоятельно инициировать изменения через сетевые организации.

Для минимизации рисков проверку земли целесообразно проводить комплексно по следующему алгоритму:

1️⃣ Проверка сведений ЕГРН и Публичной кадастровой карты. Закажите расширенную выписку (раздел об обременениях) и включите слой ЗОУИТ на карте. Учитывайте, что зоны, установленные до 2025 года по старым правилам, считаются действующими, даже если их еще нет в ЕГРН.

2️⃣ Получение Градостроительного плана земельного участка. Этот документ аккумулирует сведения о всех ограничениях и параметрах возможного строительства. Его запрос через Госуслуги или местную администрацию является стандартом проверки.

3️⃣ Изучение документов территориального планирования. Ознакомьтесь с Правилами землепользования и застройки и картами градостроительного зонирования на сайте местной администрации.

4️⃣ Визуальный осмотр территории. Публичные источники не всегда отражают реальность. Приезжайте на участок: обратите внимание на опоры ЛЭП, предупреждающие таблички, люки, близость к промзонам или водоемам.

5️⃣ Запросы в профильные организации. При наличии визуальных признаков инфраструктуры направьте официальные запросы в сетевые компании, Роспотребнадзор или органы охраны культурного наследия.

6️⃣ Фиксация гарантий в договоре. Включите в договор купли-продажи пункт о заверениях продавца относительно отсутствия ограничений и обременений. Это основание для претензий, если они вскроются позже.

Учет ЗОУИТ на этапе выбора участка позволяет сохранить инвестиции и обеспечить возможность реализации строительных планов.

🌐 Максим Бондаренко


С 1 Сентября! 🔔

Поздравляю всех родителей с Днём знаний и началом нового учебного года! Пусть он принесёт вашей семье только приятные новости, а успехи детей станут постоянным поводом для гордости.

Успешного и легкого учебного года! 📚🎓


С 1 сентября разрешения на строительство (РНС) и ввод объектов в эксплуатацию (РВ) перестают выдавать на бумаге. Документом-подтверждением становится запись в электронном реестре, а вместо бумажного разрешения выдается выписка.

Базовые правила зафиксированы в ФЗ № 304-ФЗ, Постановлении Правительства № 596 и Приказе Минстроя № 256/пр. Однако в реформе есть важные практические детали, о которых часто забывают.

1. Регионы имеют право на отсрочку до 2027 года
Федеральный закон № 299-ФЗ от 04.08.2026 дал субъектам РФ право принять собственный нормативный акт и сохранить прежний бумажный порядок вплоть до 1 сентября 2027 года.

🟡Автоматической отсрочки для страны нет. Каждый регион решает сам. Если компания ведет объекты в нескольких субъектах, наличие регионального акта об отсрочке придется проверять по каждому из них отдельно.

2. Что происходит с уже выданными разрешениями
Разрешения, полученные до 1 сентября, продолжают действовать до истечения своего срока. Переоформлять их или менять на выписки не требуется. Однако любые последующие изменения (продление, внесение правок) в регионах, перешедших на новую систему, будут оформляться уже через реестр.

3. Где ведутся реестры
Единого окна для всех объектов пока нет:
🔵Федеральные объекты: реестры ведутся в ГИС «Стройкомплекс РФ» (включая объекты «Росатома» и «Роскосмоса»).
🔵Региональные и муниципальные объекты: реестры формируются в местных ГИСОГД.
🔵Объекты гостайны и обороны: остаются на бумажных носителях вне электронных систем.

4. Как получать выписку
После внесения записи выписка в формате XML и PDF/A автоматически поступает заявителю в личный кабинет на Госуслугах. Получить бумажный дубликат будет невозможно.

Что необходимо сделать прямо сейчас:
🟡Проверить региональные акты: уточните, приняла ли местная администрация решение об отсрочке реформы.
🟡Провести аудит договоров и закупочной документации: найдите формулировки в формате «предоставить заверенную копию разрешения на строительство». В регионах, перешедших на реестровую модель, получение такой копии становится невозможным, а само условие – неисполнимым. Замените формулировку на «предоставление выписки из реестра».

Если у вас возникли сложности с адаптацией формулировок в контрактах или неясно, как зафиксировать новые правила с контрагентом – пишите в комментарии или в личные сообщения.


27.0Мб
Дайджест главных изменений этого лета для строительной сферы

1️⃣ Перевод торгов в электронный формат
С 1 июля 2026 года вступил в силу Федеральный закон № 577-ФЗ, установивший единый порядок проведения торгов по госимуществу, земле и освоению территорий. Теперь все процедуры, включая аукционы под коммерческий и социальный наём, проходят исключительно на аккредитованных электронных площадках с регистрацией в ГИС «Торги». Организаторы получили право требовать финансовое обеспечение заявок, а на подписание итогового контракта введен обязательный 10-дневный мораторий для возможного обжалования результатов в ФАС. Важно: новые правила действуют только для процедур, объявленных после 1 июля.

2️⃣ Обновление государственных стандартов
С июля вступил в силу обновленный пакет строительных ГОСТов, регулирующих бетонные стеновые камни (6133-2026), методы испытаний клеевых соединений (34349-2026) и критерии «зелёного» строительства в ЕАЭС (35329-2026).

Девелоперам и подрядчикам необходимо срочно проверить технические задания и шаблоны контрактов: ссылка на устаревший стандарт делает документ уязвимым в спорах о качестве, а применение нового «зелёного» ГОСТа позволит претендовать на льготное финансирование.

3️⃣ Штрафы за блокировку провайдеров в МКД
С 6 августа вступили в силу административные санкции за воспрепятствование доступу операторов связи в многоквартирные дома. Для управляющих компаний и застройщиков размер штрафа за подобные нарушения теперь составляет от 100 до 500 тысяч рублей (и от 10 до 40 тысяч рублей – для должностных лиц), поэтому необоснованно отказывать связистам в допуске на объект стало крайне опасно.

4️⃣ Автоматические налоговые уведомления
С августа налоговые документы и уведомления от ФНС поступают в личный кабинет на портале «Госуслуги» автоматически. Направлять отдельное согласие или подавать заявление для подключения этой опции больше не требуется.


ДЕНЬ ВОПРОСОВ

Сегодня – традиционный разбор ваших рабочих ситуаций. Бесплатно отвечаю на любые вопросы на стыке строительства и права.

С какими темами можно обратиться:

Появились сомнения по договорам с бригадой после поста про ФНС? Разберу ваши риски и подскажу, как их нейтрализовать.

Заказчик тянет с подписанием КС-2, выдвигая всё новые требования?

Акты подписаны, но оплата не поступает?

Цены на материалы выросли, замену на аналоги не согласовывают, а за просрочку уже начисляют неустойку?

Заказчик отказывается возвращать зарезервированные суммы после сдачи объекта?

Прислали проект контракта с жесткими штрафами, и нужно понять реальные риски спорных формулировок?


Пишите о вашей ситуации в комментарии под этим постом или напрямую в личные сообщения: @Bondlaw.

Буду на связи, разберу случай каждого.


Мост, который не сошёлся на 54 см: почему раздел «Термины» в договоре важнее, чем кажется

В 2003 году два приграничных города Лауфенбург – немецкий и швейцарский – начали строить общий мост через реку Рейн. Работы шли навстречу друг другу. Обе бригады действовали строго по регламентам, но перед самой стыковкой выяснилось: половины моста не сходятся по высоте на 54 сантиметра.

Ошибок в математике не было. Просто Германия отсчитывает высоту от уровня Северного моря, а Швейцария – от Средиземного. Стороны знали об этом, но при конвертации данных ошиблись знаком – и вместо обнуления удвоили разницу.

В чём именно заключалась ошибка?

Германия определяет высоту объектов относительно уровня Северного моря, а Швейцария – относительно Средиземного. Разница между этими двумя системами отсчёта составляет ровно 27 сантиметров.

Обе стороны знали об этом нюансе. Однако при согласовании расчётов инженеры допустили банальную ошибку со знаком: вместо того чтобы вычесть 27 сантиметров для выравнивания полотен, их прибавили.

В результате разница не обнулилась, а удвоилась: 27см+27см=54см. При этом с точки зрения конструкций и математики чертежи каждой стороны были безупречны – подвела разница в исходных точках отсчёта.

Как эта ситуация проецируется на строительные контракты?

Кейс в Лауфенбурге – идеальная иллюстрация того, что происходит, когда стороны не договорились о базовых понятиях. Каждый честно выполняет свою часть договора, будучи уверенным, что партнер понимает задачу точно так же.

В строительном подряде отсутствие единой «системы координат» чаще всего приводит к финансовым спорам из-за следующих формулировок:

«Готовность объекта»: для подрядчика это фактическое завершение работ на площадке, а для заказчика – дата подписания акта по форме КС-2.

«Рабочие дни»: расчет сроков по государственному производственному календарю или по утвержденному графику работы на конкретном объекте?

«Аналог материала»: полный эквивалент по физико-техническим характеристикам или любой материал, подходящий по назначению и цене?

«Скрытые работы»: строгий перечень из СНиП/СП или любые этапы, которые стороны назвали таковыми в рабочей переписке?


Каждое из этих понятий кажется сторонам очевидным ровно до того момента, пока не начинается приемка этапа и расчет по счетам.

Практический вывод

Раздел «Термины и определения» – самая игнорируемая часть договора при подписании. Однако именно детальная расшифровка терминов является самым дешевым способом застраховать проект от судов и переделок.

Мост через Рейн в итоге достроили. Но проект обошелся значительно дороже и был сдан позже, чем планировалось изначально.


Самозанятые на строительном объекте: как ФНС доказывает подмену трудовых отношений

Привлечение бригад самозанятых – частая практика оптимизации расходов. Компания заключает договоры подряда, исполнители формируют чеки в приложении, а заказчик легально снижает налоговую и административную нагрузку. Однако налоговые органы при проверках оценивают не название документа, а фактическую суть отношений сторон.

Согласно статье 19.1 Трудового кодекса РФ, любые неустранимые сомнения суд толкует в пользу наличия трудовых отношений. Доказывать, что привлеченные лица являются независимыми подрядчиками, придется именно компании.

Как специфика стройки формирует юридические риски

Сложность заключается в том, что стандартные строительные процессы суд часто рассматривает как признаки скрытых трудовых отношений. Например, использование материалов компании, её инструментов и ношение фирменной спецодежды расценивается как инфраструктурная зависимость подрядчика.

Риск переквалификации возрастает, если бригада подчиняется общему графику на объекте, выполняет прямые указания прораба, а исполнители не имеют других источников дохода, кроме вашей компании.

Важную роль играют формулировки в документах. Указание процесса (например, «выполнение сварочных работ») вместо результата («сварка определенного объема конструкций по спецификации») прямо указывает на выполнение трудовой функции. Самый критичный маркер – ситуация, когда штатный сотрудник и самозанятый выполняют идентичные задачи на одной площадке. Обосновать разницу в их статусе перед проверяющими будет практически невозможно.

Механизмы контроля ФНС

Для выявления подобных нарушений инспекции не обязательна выездная проверка. ФНС использует сейчас алгоритмы автоматического скоринга. Система дистанционно фиксирует регулярные платежи в одни и те же даты, анализирует чеки и выявляет ситуации, когда компания работает со своими бывшими сотрудниками, уволенными менее двух лет назад.

Финансовые последствия переквалификации

Признание договоров подряда трудовыми ведет к доначислению НДФЛ и страховых взносов за весь период работы бригады. К этой сумме добавляются пени и штрафы по ст. 5.27 КоАП. Кроме того, исполнители получают право взыскать через суд компенсации за неиспользованные отпуска и больничные. Итоговая сумма доначислений может полностью нивелировать финансовую выгоду от реализации строительного проекта.

Порядок действий для минимизации рисков

Во избежание претензий необходимо провести аудит действующих договоров с плательщиками НПД. В первую очередь следует проверить три аспекта:

⚪️Предмет договора: зафиксирован ли измеримый результат работ, а не регулярная функция.
⚪️Порядок расчетов: привязана ли оплата строго к подписанию актов выполненных работ, а не к календарным датам.
⚪️Статус исполнителей: отсутствуют ли среди подрядчиков бывшие сотрудники вашей организации.

Своевременное приведение документации и реальных бизнес-процессов в соответствие с законом требует минимальных затрат на юридическое сопровождение, тогда как налоговые доначисления могут стать критическими для компании.
